»Chopinring 10 bis 29« Aufzugseinbau
# 25-29
November 2021 – Baubeginn

In den ersten 7 Wochen wurden die Schachtgruben, die Untermauerung im Keller und die Durchbrüche zum Erdgeschoss hergestellt.

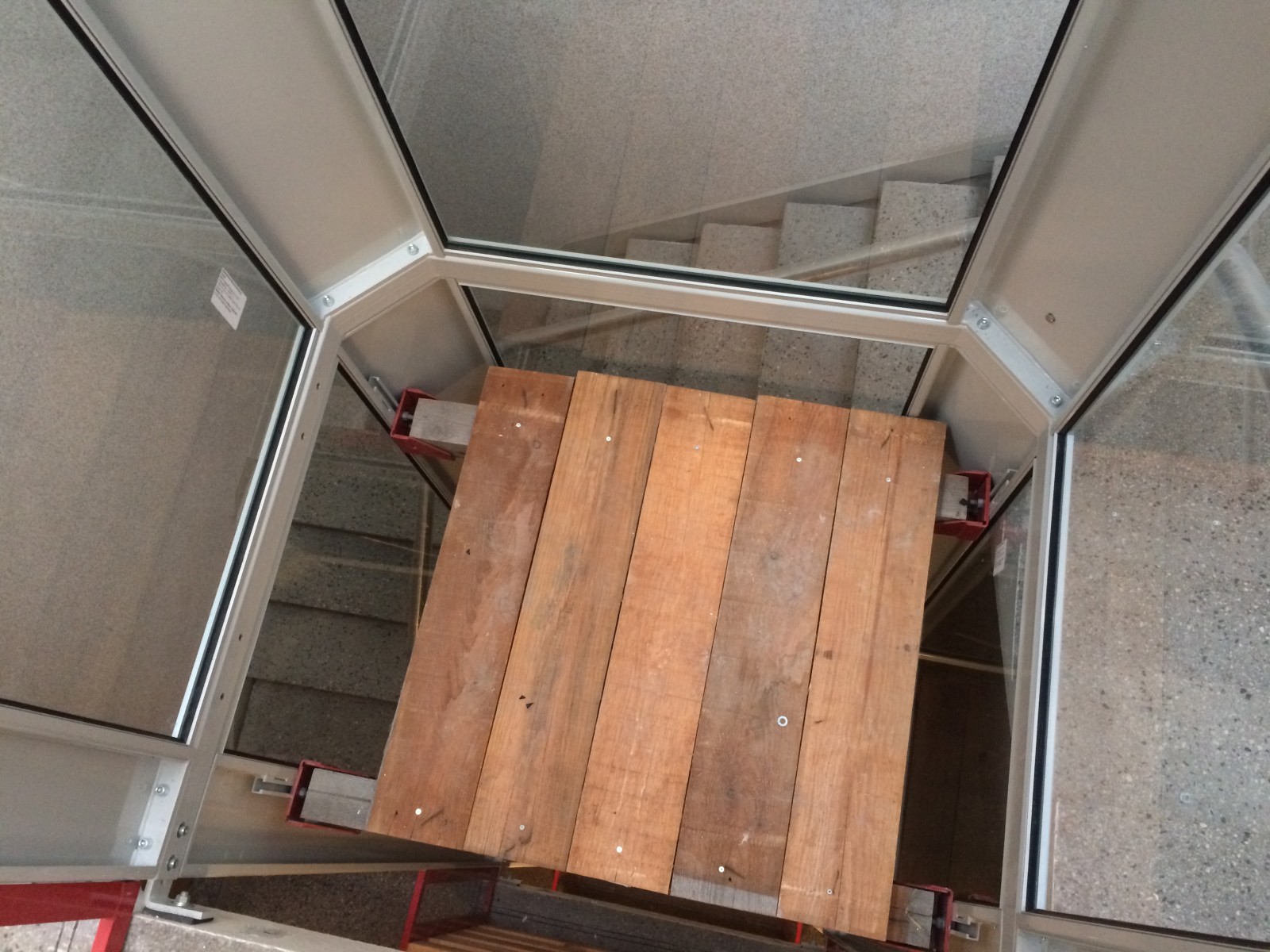

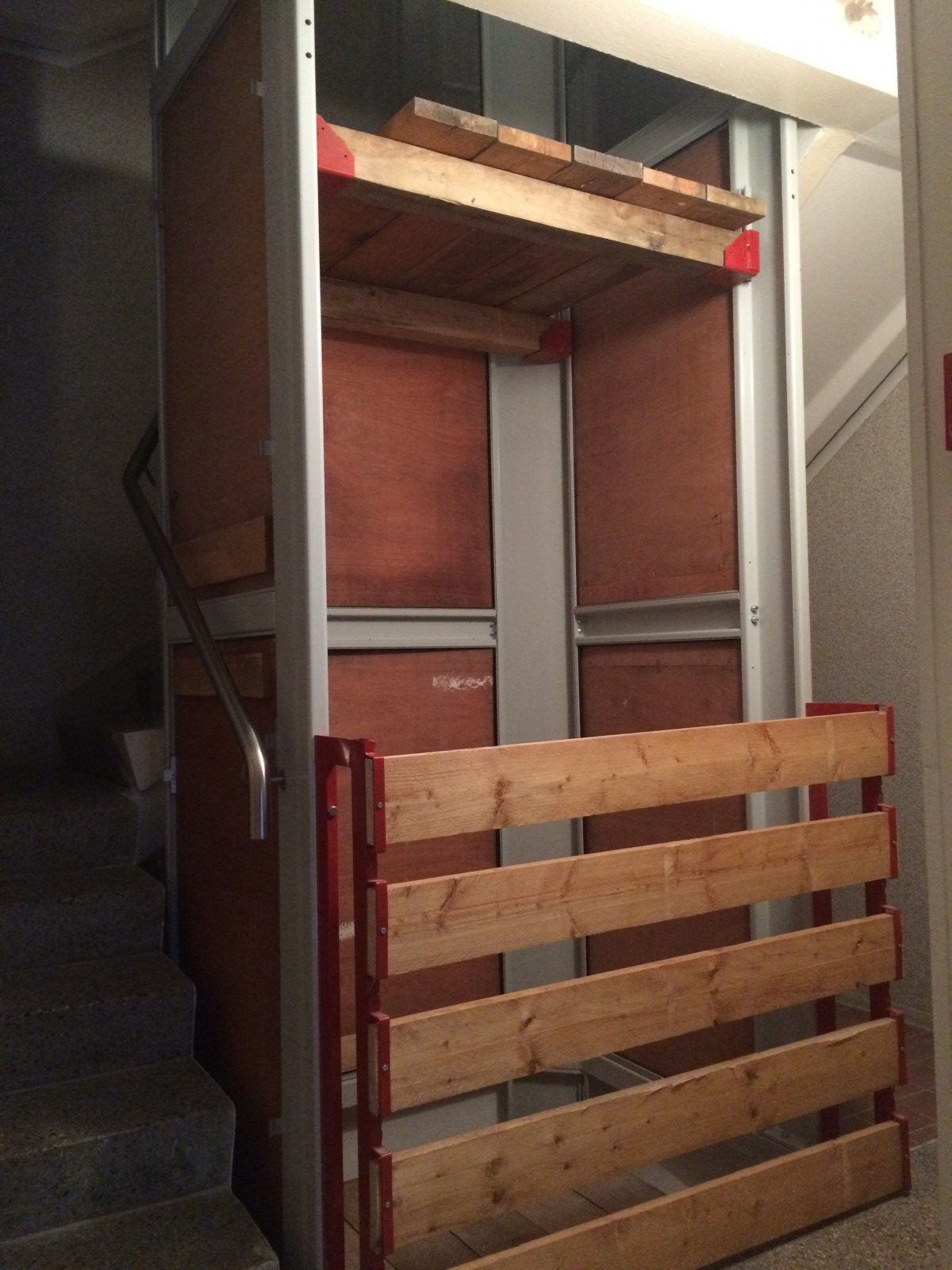

Montage der Schachtgerüste

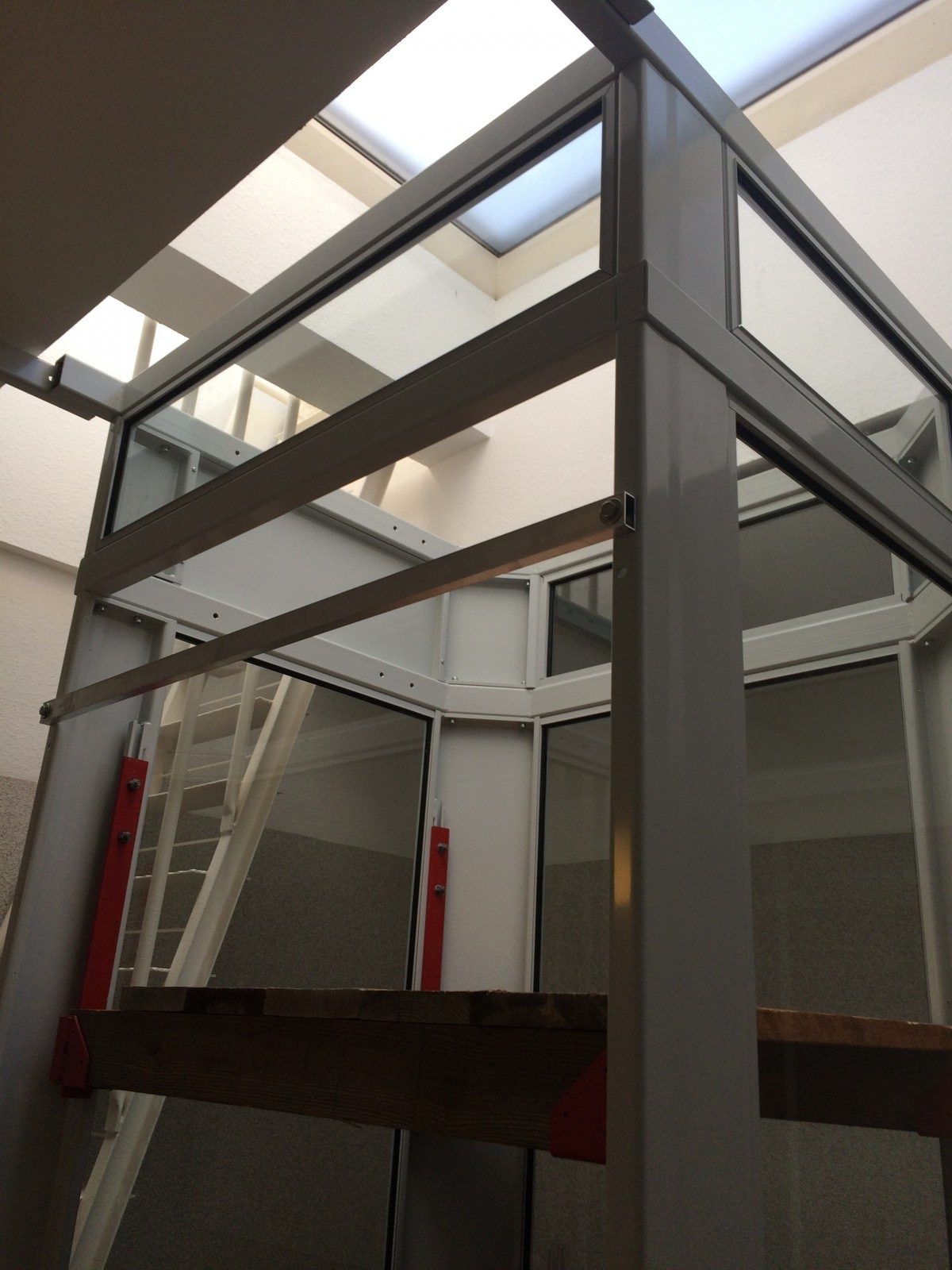

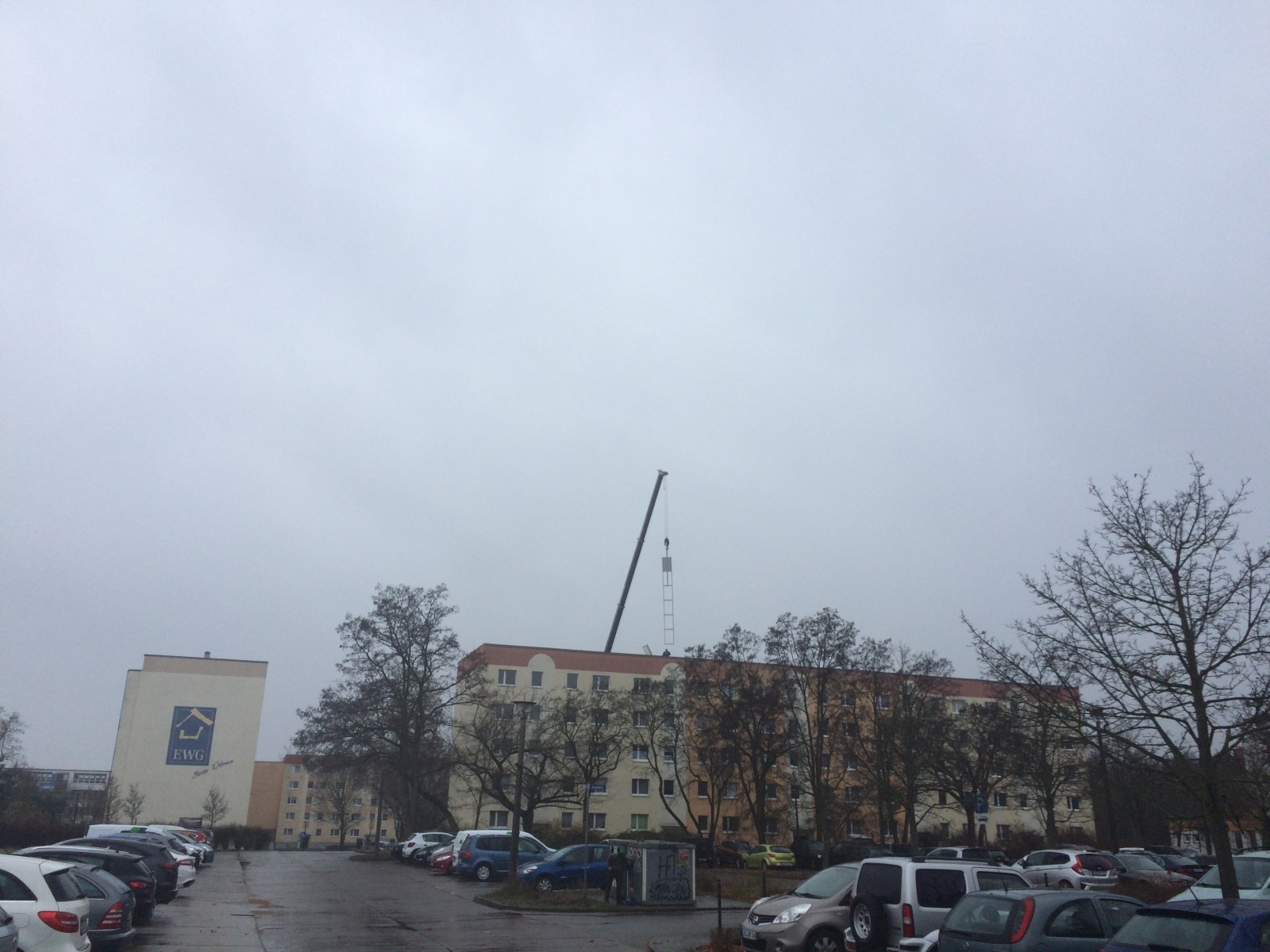

Nach dem Baubeginn wurden mittels eines Krans die Schachtgerüste über die vorhandenen Lichtkuppeln eingehoben.
April 2022 – Fertigstellung
Nach 23 Wochen Bauzeit wurden die Aufzüge am 23.03.2022 abgenommen. Die Inbetriebnahme und somit die Freigabe zur Nutzung erfolgte am 04.04.2022.
Abgeschlossen wird die gesamte Baumaßnahme mit dem Einbau der Brandschutztüren im Keller Ende April.
# 20-24
November 2021 – Montage Schachtgerüst in der 20
In diesem speziellen Fall, fanden die Schachtgerüste nicht per Kran den Weg in das Wohnhaus, sondern wurden in Einzelteilen in das Gebäude gebracht und von Hand montiert. Bis Ende des Jahres 2021 wurden in den Aufgängen 20 bis 24 alle Schachtgerüste montiert.
April 2022 – Fertigstellung
Der Aufzugseinbau in den Aufgängen 20, 21, 22 und 23 ist abgeschlossen. Die Anlagen wurden in der 12. bzw. 14. KW abgenommen. Die Inbetriebnahme erfolgt am 11.04.2022. Im Chopinring 24 wird noch gebaut. Die Fertigstellung ist hier für Ende April geplant.
# 16-19
Mai 2022 – Fertigstellung
Die Schachtgerüste sind in allen Aufgängen fertiggestellt. Aktuell erfolgt die Montage der Kabinen und der Aufzugstechnik. Geplante Fertigstellung Chopinring 16 Ende April und Chopinring 17 – 19 Ende Mai.
# 10-15
November 2021 – Baubeginn

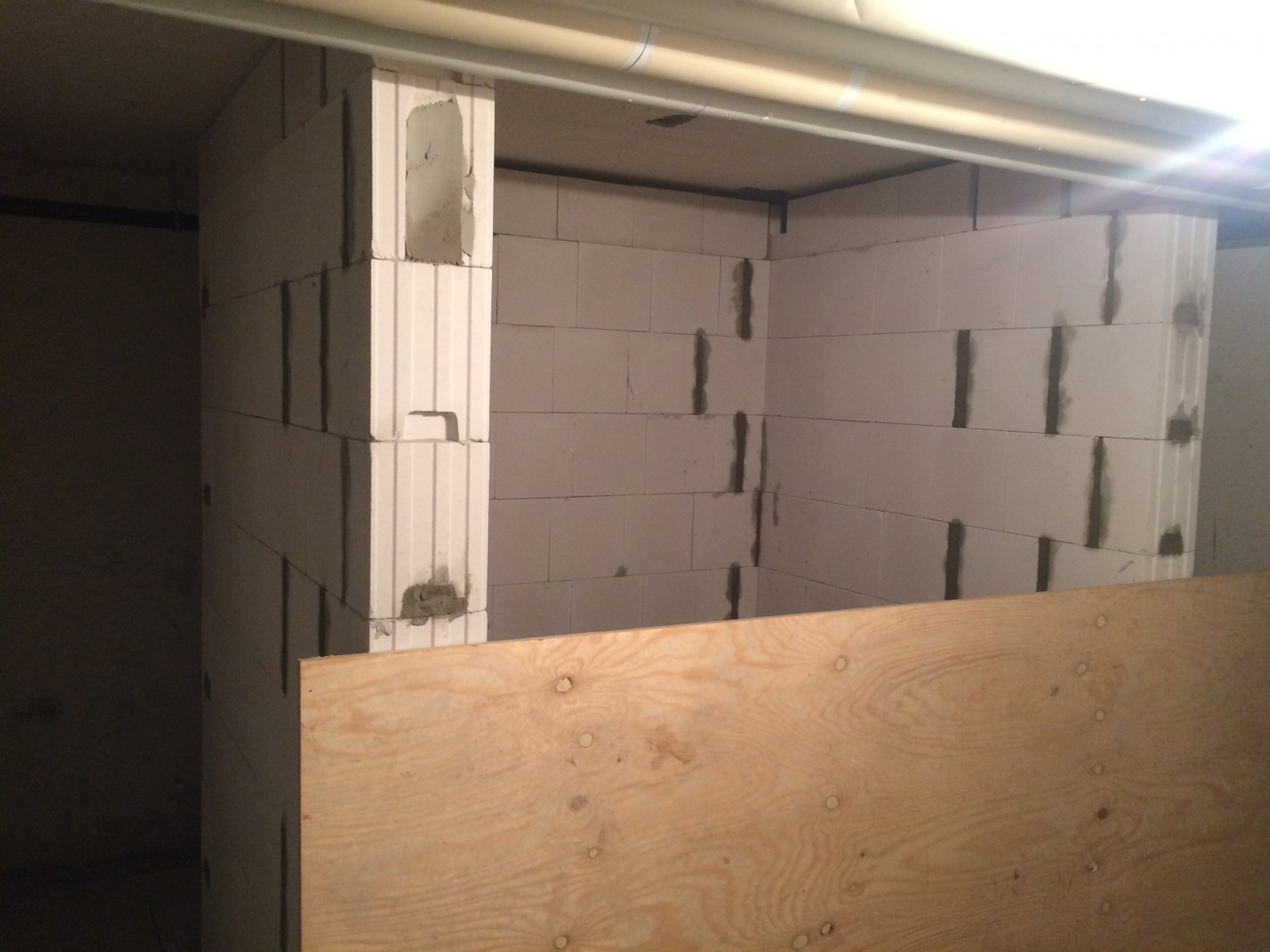

Die Betonschneidearbeiten im Keller und der Durchbruch zum Erdgeschoss wurden abgeschlossen. Danach wurden die Schachtgruben final betoniert. Anschließend erfolgte die Untermauerung der Kellerdecken.
Juli 2022 – Fertigstellung
Die Schachtgerüste in den Aufgängen 10 – 13 sind fertiggestellt. Die Aufgänge 14 und 15 folgen fortlaufend. Nach Errichtung aller Gerüste, wird mit der Kabinen- und Aufzugstechnikmontage begonnen. Geplante Fertigstellung Chopinring 10, 11 und 12 Ende Juni und die Aufgänge 13, 14 und 15 Ende Juli.
